以省為單位!400kW以上分布式光伏項目需高壓并網!2022-06-17 14:25瀏覽數:257次

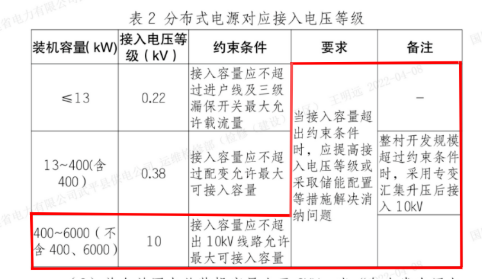

日前,福建省發布了《福建省中低壓分布式電源接入系統規范(試行)》的通知。 文件提到,同一公共連接點下終期裝機容量400kW及以上的同一分布式電源發電用戶應通過10kV并網,由發展部組織相關部門審定接入系統方案。 這意味著增加專用變壓器成本(1MW約20萬);要繳開戶費;要收容量費。 原文件部分節選如下 4. 1接入電壓等級規范 (1)分布式電源接入電壓等級應根據同一紅線范圍內(同一產權用戶)終期裝機總容量、電網條件等確定,原則上接入電壓等級按表2確定。
(2)單個并網點總裝機容量大于6MW,當“年自發自用電量大于50%、公共連接點的最大等效電源出力小于6MW”或接入容量不超出10kV線路允許最大可接入容量,采用10kV電壓等級接入,否則應以35kV及以上電壓等級接入。 (3)直接接入公用電網的分布式電源,因外部條件等制約確需接入低于表2推薦電壓等級的,應滿足以下條件: ①公共連接點所在公用電網設備的可接入容量等級評價為“接入安全”。 ②接入380V電壓等級,公共連接點總裝機容量不超過所接入的配變容量;接入10kV電壓等級,公共連接點總裝機容量不超過10kV線路允許最大可接入容量,且公共連接點的最大等效電源出力小于6MW. ③對于接入10kV電壓等級的,還應開展詳細的專項分析論證,除應滿足第3章規定的承載能力論證外,還應開展短路電流、電壓偏差專項分析論證,各項論證均需達到通過條件。 (4)直接接入用戶內部電網的分布式電源,單個公共連接點的最大等效電源出力應不超過表2中對應電壓等級允許的接入容量。 5. 2接入系統方案制定及審查 (1)用戶申請受理與現場勘查 ①地市、縣供電企業營銷部(客戶服務中心)受理轄區內中的用戶并網申請。 ②地市、縣供電企業營銷部(客戶服務中心)會同發展部、運檢部、經研所、計量中心對分布式電源項目的發電容量、安裝位置、并網點數量、接入方式、供電接線圖、采集、計量裝置等內容進行現場勘查,填寫現場勘查單。 (2)明確并網點和并網電壓等級 ①380V及以下單點并網的,由地市、縣供電企業營銷部(客戶服務中心)明確并網點、并網電壓等級;多點并網的由地市、縣經研所明確并網點、并網電壓等級。 ②10kV并網的,由地市經研所明確并網點、并網電壓等級。 (3)電網承載能力評估 ①380V及以下并網,由地市、縣供電企業運檢部組織設備 運維部門評估電網承載能力;10kV并網,由地市經研所評估電網承載能力。 ②地市發展部組織運檢部、調控中心審定電網承載能力評估結論,對于具備承載能力的開展接入系統方案編制工作,否則應修改并網點和并網電壓等級直至具備承載能力。 (4)接入系統方案編制 ①380V及以下單點并網的,由地市、縣供電企業營銷部(客戶服務中心)編制詳細的接入系統方案;多點并網的由地市、縣經研所編制詳細的接入系統方案。 ②10kV并網,由地市經研所編制詳細的接入系統方案。 (5)接入系統方案審定 ①同一公共連接點下終期裝機容量400kW及以上的同一分布式電源發電用戶應通過10kV并網,由發展部組織相關部門審定接入系統方案。 ②380V及以下單點并網,由地市、縣供電企業營銷部(客戶服務中心)制定接入方案后報備地市經研所、運檢部;多點并網的由發展、經研、營銷、運檢、信通等部門審定接入方案;對于同一公共連接點下終期裝機容量400kW及以上的同一分布式電源發電用戶,因特殊原因低壓并網,應納入調度管理,簽訂并網調度協議,發展部組織方案審定,調度需參與。
免責聲明:Gesse蓋錫咨詢力求提供的信息準確、信息所述內容及觀點的客觀公正,但并不保證其是否需要進行必要變更。Gesse蓋錫咨詢提供的信息僅供客戶決策參考,并不構成對客戶決策的直接建議,客戶不應以此取代自己的獨立判斷,客戶做出的任何決策與Gessey蓋錫咨詢無關。本報告版權歸Gessey蓋錫咨詢所有,為非公開資料,僅供Gessey蓋錫咨詢客戶自身使用;本文為Gessey蓋錫咨詢編輯,如需使用,請聯系news@gessey.com申請授權,未經Gessey蓋錫咨詢書面授權,任何人不得以任何形式傳播、發布、復制本報告。Gessey蓋錫咨詢保留對任何侵權行為和有悖報告原意的引用行為進行追究的權利。 |
